凝心聚力 只争朝夕 全力以赴 决胜年底

发表时间:2024-12-02

凝心聚力 只争朝夕
全力以赴 决胜年底

          ——全员大战30天,实现安全隐患整改项目圆满收官

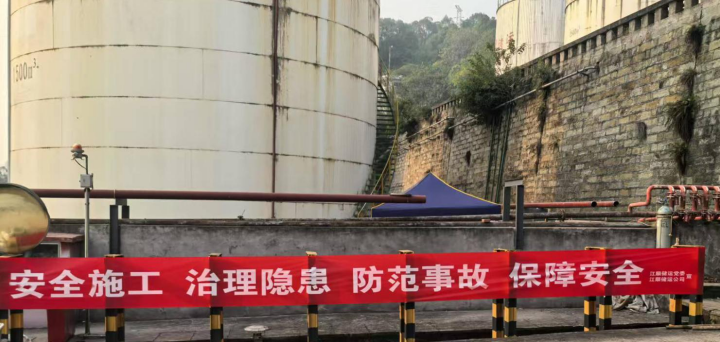

  2024年,江顺储运先后接受了江津区应急管理局、重庆市应急管理局和国家应急管理部安全深度评估和专家服务检查,以及成都铁路局组织专家对江顺储运铁路专用线展开的安全检查检测。上述4次检查共计提出安全隐患28项,并下发执法文书要求在2024年12月31日前完成整改工作。否则,江顺储运将面临挂牌督办,甚至停业整改。

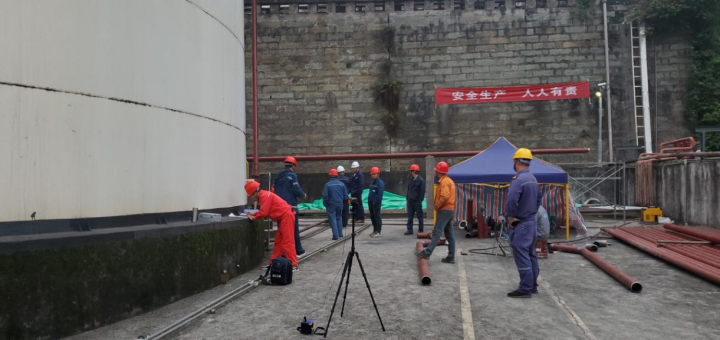

  为了圆满完成安全隐患整改工作任务,江顺储运聘请安全专家对重大危险源安全风险隐患进行了分析研判,指导安全隐患整治工作。同时,委托重庆市化工设计院展开方案设计。准备就绪后,安全隐患整改项目于2024年10月31日正式动工。经过一个月的不懈努力,现已完成了B罐区管道拆除及8号储罐A/B阀组构件的焊接拼装、D罐区9个储罐阀组的改造、发油平台备用工位改造等工作,施工进度达到55%,实现了时间、进度双过半目标。
  12月,安全隐患整改项目施工任务依然繁重。将展开发油平台和发油管线技术改造,B罐区5~7号储罐A/B阀组构件焊接拼装及管道安装,C罐区9~12号储罐A/B阀组构件焊接拼装及管道安装,D罐区7个储罐阀组改造,6号发油平台及末端管线及阀组改造,油气回收站装置安装等工作。

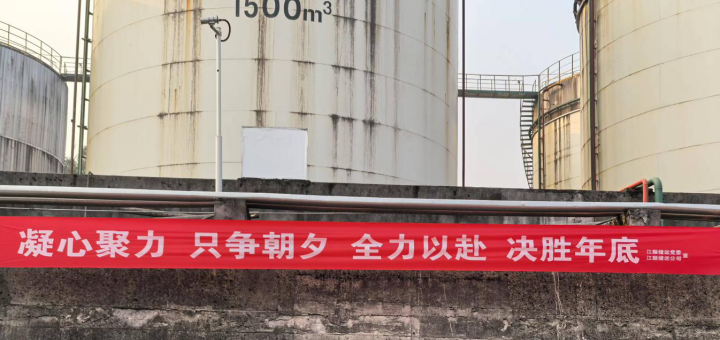

  为了确保在规定时限内完成安全隐患整治工作,施工单位通过增派人手、多点施工、延长作业时间等方式,抢抓工期、追赶进度。江顺储运机关职能部门人员全员取消节假日休假,全力配合施工单位和生产运行部门,做好特殊作业票证审批、安全监护、后勤服务保障、双重预防机制巡检打卡、特级动火作业全过程作业影像采集等工作。为此,江顺储运党委、公司号召全体员工凝心聚力、只争朝夕、全力以赴、决胜年底,大战30天,力争实现安全隐患整改工程项目圆满收官。
